Reinício da concretagem marca retomada de obras de Angra 3

Reinício da concretagem marca retomada de obras de Angra 3

Reinício da concretagem marca retomada de obras de Angra 3

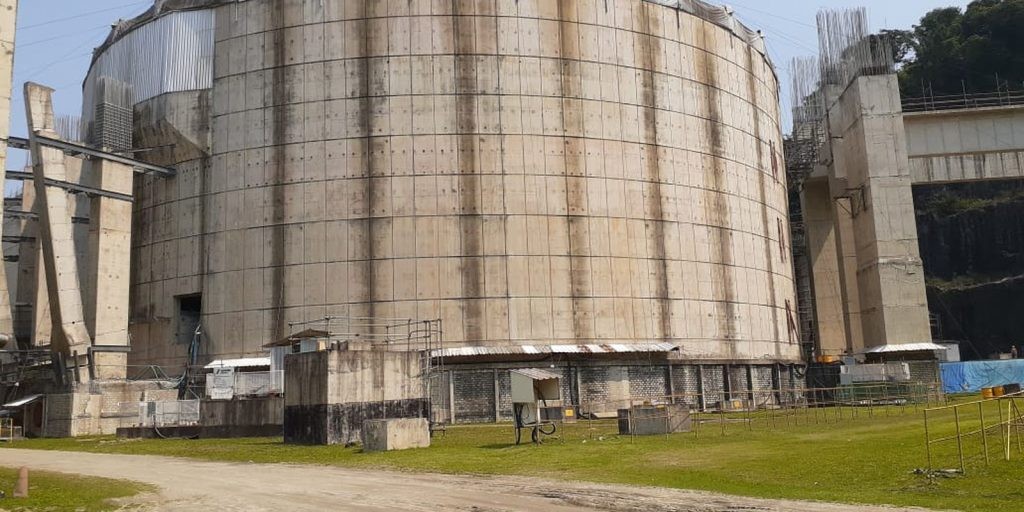

A Eletronuclear reiniciou ontem (11) o processo de concretagem do edifício do reator de Angra 3. O trabalho marca a retomada das obras civis da usina, que estavam paralisadas desde 2015.

Angra 3 será a terceira usina nuclear localizada em Angra dos Reis (RJ). As etapas de construção da unidade incluem as obras civis, a montagem eletromecânica, o comissionamento de equipamentos e sistemas e os testes operacionais. Assim como Angra 2, ela usará tecnologia de origem alemã desenvolvida pela Siemens/KWU, atualmente sob propriedade da empresa francesa Framatome.

A construção da usina teve início em 1984 e sofreu diversas interrupções por restrições econômicas. Em 2015, quando registrava 65% de progresso, foi paralisada pela última vez em decorrência de denúncias de desvios de recursos.

Para a retomada dos trabalhos, foi criado o Plano de Aceleração do Caminho Crítico de Angra 3. Na etapa em curso, além de concluir as obras civis, são previstos o fechamento da esfera de aço que fica dentro do edifício do reator e a instalação de equipamentos importantes, como a piscina de combustíveis usados, a ponte polar e o guindaste do semipórtico.

A usina terá capacidade para gerar 12 milhões de megawatts-hora por ano. Segundo a Eletronuclear, essa energia é capaz de atender ao consumo residencial da região Norte ou de quase todo o Centro-Oeste.

No ano passado, foram realizadas diversas etapas prévias, entre elas a finalização do processo licitatório para contratação dos trabalhos de retomada da obra civil e de uma parte da montagem eletromecânica. Conforme os balanços financeiros da Eletrobras, então controladora da Eletronuclear, os investimentos em Angra 3 somaram R$ 1,24 bilhão em 2021.

Embora a privatização da Eletrobras tenha se concluído em 2022, a Eletronuclear integrou um grupo de subsidiárias mantidas sob o controle do Estado. Elas foram integradas em uma nova estatal, a Empresa Brasileira de Participações em Energia Nuclear e Binacional (ENBpar), que passou a capitanear a retomada das obras de Angra 3.

A preparação para o reinício da concretagem se iniciou em fevereiro deste ano com a assinatura de contrato com o consórcio Agis, composto pelas empresas Ferreira Guedes, Matricial e ADtranz. Nos últimos meses, o canteiro de obras foi preparado.

"Vale destacar que a qualidade do concreto, tanto dos elementos agregados em si, tais como areia, pedra, água, cimento etc., quanto de sua proporção na mistura final, o chamado traço, são objeto de rigorosa avaliação técnica", informa em nota a Eletrobras, enfatizando a necessidade de testes de campo e em laboratório. A Comissão Nacional de Energia Nuclear (CNEN), órgão regulador e fiscalizador do setor nuclear brasileiro, também acompanha o processo.

Edição: Fernanda Cruz

Fonte: EBC Geral

Facebook
